건설공사 덤프트럭 운반비 산정방법|운반거리·주행속도·Q값 계산 총정리

by 현장인 2026. 9. 20.
반응형
SMALL

건설공사 덤프트럭 운반비 산정방법|운반거리·주행속도·Q값 계산 총정리

건설공사에서 토사, 골재, 석분, 보조기층재 등을 운반할 때 가장 많이 사용하는 장비가 덤프트럭입니다.

그런데 덤프트럭 운반비는 단순히

운반거리 × 일정 단가

로 계산하는 것이 아닙니다.

실제 단가산출에서는 운반거리와 함께 적재량, 상차시간, 적재상태 주행속도, 하차시간, 공차 주행속도, 작업효율, 사이클타임(Cm), 시간당 작업량(Q) 등을 검토해야 합니다.

특히 설계변경 과정에서 사토장이나 토취장이 변경되면 운반거리와 Q값이 달라지면서 운반단가도 달라질 수 있습니다.

이번 글에서는 덤프트럭 운반비가 어떤 구조로 계산되는지 실무 중심으로 정리해 보겠습니다.

※ 본문의 장비가격·주행속도·작업시간·적재량 등은 계산방법을 설명하기 위한 예시값이 포함되어 있습니다. 실제 공사비 산정 시에는 해당 연도의 표준품셈, 기계경비 산정기준, 설계서 및 현장조건을 확인해야 합니다.


1. 덤프트럭 운반비는 어떻게 만들어질까?

덤프트럭 한 대가 토사를 운반한다고 생각해 보겠습니다.

작업순서는 일반적으로 다음과 같습니다.

상차 → 적재상태 운반 → 하차 → 공차 회송 → 다시 상차

이 과정을 계속 반복합니다.

따라서 한 번 운반하고 다시 상차장으로 돌아오는 데 필요한 전체 시간을 계산하면 덤프트럭 한 대가 1시간 동안 몇 번 운반할 수 있는지 알 수 있습니다.

이것이 덤프트럭 운반비 계산의 출발점입니다.


2. 덤프트럭 사이클타임(Cm)이란?

덤프트럭이 한 번의 운반작업을 완료하고 다시 원래 위치로 돌아오는 데 걸리는 시간을 사이클타임(Cycle Time)이라고 합니다.

보통 Cm으로 표시합니다.

기본 개념은 다음과 같습니다.

Cm = 상차시간 + 적재주행시간 + 하차시간 + 공차주행시간 + 기타시간

예를 들어,

상차 5분
적재주행 10분
하차 2분
공차회송 8분
기타시간 2분

이라면,

Cm = 5 + 10 + 2 + 8 + 2 = 27분

입니다.

즉 덤프트럭 한 대가 한 번 운반하고 돌아오는 데 27분이 걸린다는 의미입니다.


3. 주행시간은 어떻게 계산할까?

주행시간은 운반거리와 주행속도를 이용하여 계산할 수 있습니다.

기본식은

주행시간 = 운반거리 ÷ 주행속도

입니다.

다만 속도가 km/hr 단위이고 시간을 분으로 계산한다면 다음과 같이 환산합니다.

주행시간(분) = 운반거리(km) ÷ 주행속도(km/hr) × 60

예를 들어 편도 운반거리 5km, 적재상태 평균속도 25km/hr라면,

5 ÷ 25 × 60

= 12분

입니다.

공차상태 평균속도를 30km/hr라고 가정하면,

5 ÷ 30 × 60

= 10분

입니다.

따라서 왕복 주행시간은

12 + 10

= 22분

입니다.


4. 적재상태와 공차상태 속도가 다른 이유

덤프트럭은 토사나 골재를 적재했을 때와 비어 있을 때 주행조건이 다릅니다.

적재상태에서는 차량 중량이 증가하므로 가속·감속, 경사구간 주행 등에 영향을 받을 수 있습니다.

따라서 단가산출에서는 필요한 경우

적재상태 주행속도(V1)

와

공차상태 주행속도(V2)

를 구분하여 검토합니다.

또한 실제 적용속도는 도로조건과 해당 품셈의 적용기준을 확인해야 합니다.

현장 내 비포장도로와 일반 포장도로를 동일한 속도로 적용해서는 안 되는 경우가 있기 때문입니다.

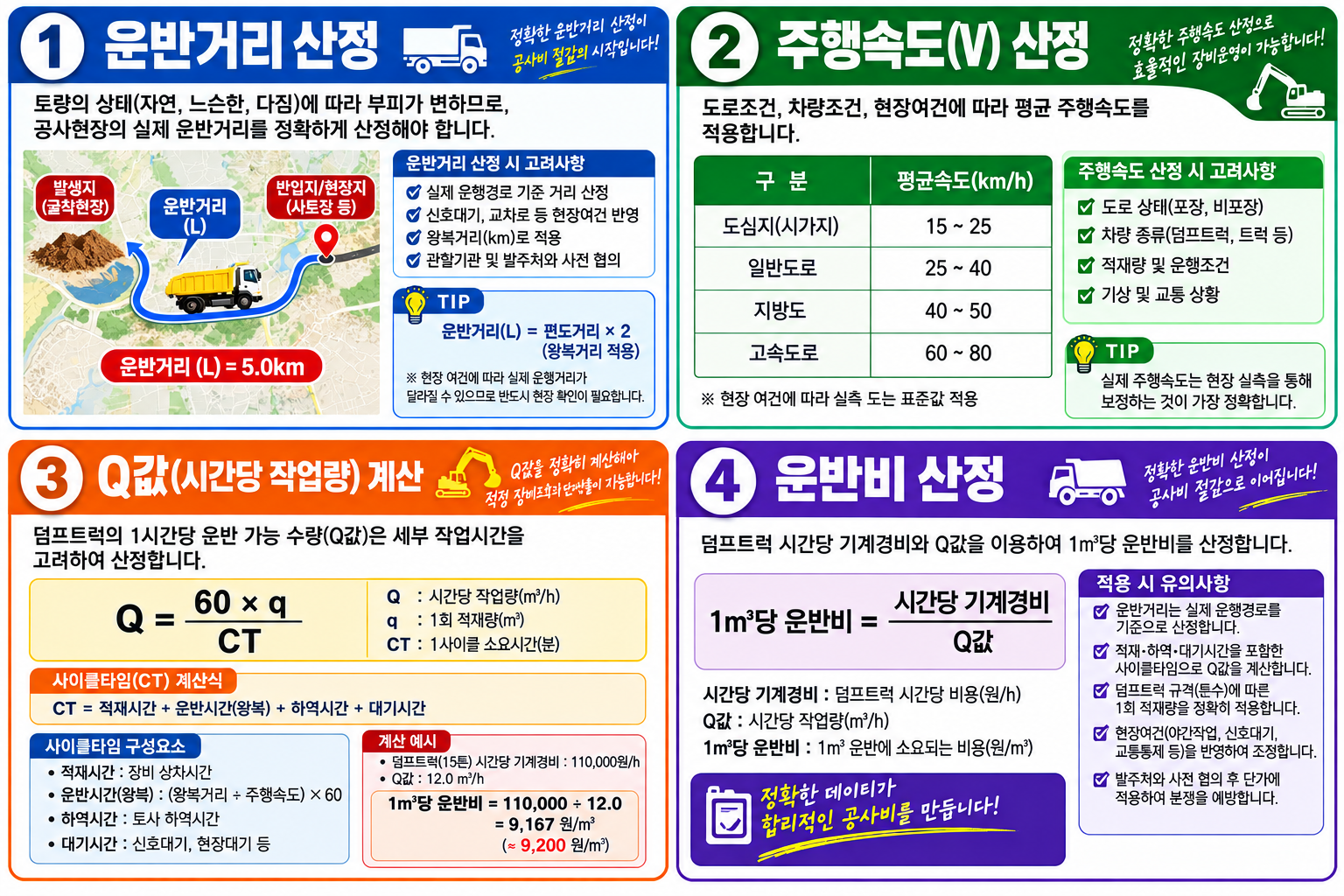

5. 편도 5km 운반 사이클타임 계산 예시

다음 조건을 가정하겠습니다.

항목적용조건

항목 적용조건
편도 운반거리 5km
적재 주행속도 25km/hr
공차 주행속도 30km/hr
상차시간 5분
하차시간 2분
기타시간 2분



적재주행시간은

5 ÷ 25 × 60

= 12분

공차주행시간은

5 ÷ 30 × 60

= 10분

따라서 사이클타임은

5 + 12 + 2 + 10 + 2

= 31분

입니다.


6. 시간당 운반횟수 계산

사이클타임이 31분이라면 이론적으로 한 시간 동안 가능한 운반횟수는

60 ÷ 31

= 약 1.94회/hr

입니다.

하지만 실제 현장에서는 항상 이론대로 움직일 수 없습니다.

신호대기, 차량교행, 상차대기, 사토장 진출입 등 여러 요인이 있기 때문입니다.

따라서 작업효율을 별도로 고려하는 경우가 있습니다.


7. Q값 계산방법

덤프트럭의 시간당 작업량 Q는 기본적으로

1회 운반량 × 시간당 운반횟수

개념입니다.

계산구조를 단순화하면

Q = q × 60 ÷ Cm × E

로 이해할 수 있습니다.

여기서

Q = 시간당 작업량(㎥/hr)
q = 1회 운반량(㎥)
Cm = 사이클타임(min)
E = 작업효율

입니다.


8. 15톤 덤프트럭 Q값 계산 예시

15톤 덤프트럭의 1회 운반량을 예시상 8㎥, 작업효율을 0.90이라고 가정하겠습니다.

앞에서 계산한 사이클타임은 31분입니다.

따라서

Q = 8 × 60 ÷ 31 × 0.90

= 약 13.94㎥/hr

입니다.

즉 예시 조건에서 덤프트럭 한 대가 한 시간에 약 13.94㎥를 운반하는 것으로 계산됩니다.


9. 시간당 기계경비를 ㎥당 운반비로 환산

덤프트럭의 시간당 기계경비를 예를 들어

75,000원/hr

이라고 가정하겠습니다.

시간당 운반량 Q가

13.94㎥/hr

라면,

㎥당 운반비 = 시간당 기계경비 ÷ Q

이므로

75,000 ÷ 13.94

= 약 5,380원/㎥

입니다.

이것이 덤프트럭 운반비 산정의 기본 원리입니다.


10. 운반거리 1km·5km·10km 비교

같은 15톤 덤프트럭이라도 운반거리가 달라지면 단가는 크게 달라질 수 있습니다.

예시조건을 이용하여 비교해 보겠습니다.



편도거리 사이클타임 Q값 시간당 기계경비 운반단가
1km 16분 27.00㎥/hr 75,000원 약 2,778원/㎥
5km 31분 13.94㎥/hr 75,000원 약 5,380원/㎥
10km 49분 8.82㎥/hr 75,000원 약 8,503원/㎥



※ 예시값입니다.

표를 보면 운반거리가 증가하면서 Q값이 감소하고 ㎥당 운반비가 증가하는 것을 확인할 수 있습니다.


11. 운반거리가 2배가 되면 단가도 정확히 2배일까?

반드시 그렇지는 않습니다.

덤프트럭 운반비에는 거리와 관계없이 발생하는 시간이 있기 때문입니다.

대표적으로

상차시간

하차시간

작업준비시간

등입니다.

예를 들어 운반거리가 1km에서 2km로 두 배 증가했다고 하더라도 상차시간과 하차시간까지 두 배가 되는 것은 아닙니다.

따라서 운반거리와 운반단가는 단순한 정비례 관계가 아닐 수 있습니다.

이 때문에 운반거리 변경 시에는 변경된 거리로 사이클타임과 Q값을 다시 계산하는 방식이 중요합니다.


12. 4.5톤과 15톤 덤프트럭의 차이

현장여건에 따라 대형 덤프트럭을 사용할 수 없는 경우도 있습니다.

예를 들어

도심지 골목길
상수도 관로공사
협소한 작업구간
차량 진입이 어려운 장소
소규모 소운반

등에서는 4.5톤 덤프트럭이 사용될 수 있습니다.

4.5톤 차량은 15톤 차량보다 1회 적재량이 작기 때문에 동일한 토량을 운반하려면 운반횟수가 증가할 수 있습니다.

반면 좁은 도로에서는 작업성과 진입성이 좋아질 수 있습니다.

따라서 단순히 큰 차량이 경제적이라고 판단하기보다는 현장에 실제 투입 가능한 장비규격을 먼저 검토해야 합니다.


13. 덤프트럭 적재량을 ㎥로 계산하는 방법

덤프트럭은 보통 톤(t)으로 규격을 표시하지만 토공수량은 ㎥로 표시합니다.

따라서 중량과 체적의 관계를 검토해야 합니다.

기본적으로

체적(㎥) = 중량(t) ÷ 단위중량(t/㎥)

의 관계를 이용할 수 있습니다.

예를 들어 적재 가능한 중량을 15톤, 운반재료의 단위중량을 1.8t/㎥라고 단순 가정하면,

15 ÷ 1.8

= 약 8.33㎥

입니다.

다만 실제 적재량 산정에서는 차량의 허용 적재중량, 적재함 용량, 재료의 상태와 단위중량 등을 함께 검토해야 합니다.


14. 토사 운반에서 토량환산계수가 중요한 이유

설계수량이 자연상태 토량인데 덤프트럭 적재량이 흐트러진 상태 기준이라면 두 기준을 그대로 비교하면 안 됩니다.

예를 들어

자연상태 토량 = 1,000㎥
L = 1.25

라고 가정하면 흐트러진 토량은

1,000 × 1.25

= 1,250㎥

입니다.

따라서 덤프트럭 적재량과 Q값을 흐트러진 상태로 계산했다면 최종 운반단가가 어떤 상태의 ㎥를 기준으로 하는지 반드시 확인해야 합니다.


15. 토사와 석분·보조기층재는 똑같이 계산하면 될까?

기본적인 운반비 계산구조는 비슷하지만 적용조건은 달라질 수 있습니다.

토사는 굴착에 따라 자연상태에서 흐트러진 상태로 변할 수 있습니다.

반면 외부에서 구매하여 반입하는 석분이나 보조기층재는 공급조건과 수량기준, 단위중량 등이 다를 수 있습니다.

따라서 재료마다

수량기준

단위중량

적재량

상차방법

운반조건

을 확인해야 합니다.

단순히 토사 운반에서 사용한 환산계수를 석분이나 보조기층재에 그대로 적용하는 것은 주의해야 합니다.


16. 현장 내 소운반도 같은 방법일까?

기본원리는 같습니다.

하지만 현장 내 1km 정도의 소운반은 일반도로 장거리 운반과 조건이 크게 다를 수 있습니다.

예를 들어 도심지 관로공사라면

교통통제
신호수 유도
협소한 작업공간
잦은 정차
후진작업
작업구간 이동

등이 발생할 수 있습니다.

따라서 실제 적용에서는 해당 표준품셈의 운반품과 적용조건을 우선 확인하고 현장조건과 비교해야 합니다.


17. 설계 운반거리 5km에서 실제 10km로 변경됐다면?

설계변경 실무에서 자주 발생하는 사례입니다.

당초 사토장까지 운반거리가

5km

였는데 사토장 사용이 불가능해져 새로운 사토장까지

10km

를 운반해야 한다고 가정해 보겠습니다.

이 경우 먼저 확인할 사항은

① 사토장 변경 사유

② 실제 운반경로

③ 운반거리 산정근거

④ 도로조건

⑤ 적용 장비

⑥ 기존 계약단가의 산출근거

⑦ 변경된 조건에 따른 Q값

입니다.

단순히

기존 운반단가 × 10km ÷ 5km

방식으로 계산하기보다는 계약조건과 적용 품의 구조를 확인하고 변경된 운반조건을 기준으로 단가를 검토하는 것이 합리적입니다.


18. 설계변경 운반거리 증빙자료

사토장 또는 토취장 변경으로 운반거리가 달라지는 경우에는 근거자료를 확보하는 것이 중요합니다.

실무적으로는 다음과 같은 자료를 준비할 수 있습니다.

사토장 위치도

운반경로도

거리측정 자료

현장사진

사토장 사용승낙서 또는 반입동의서

당초 사토장 사용불가 사유

변경 전·후 운반거리 비교표

신규단가 산출서

이러한 자료를 실정보고서에 첨부하면 변경사유와 단가산출 근거를 설명하기가 훨씬 수월합니다.


19. 신규단가 산출 흐름

덤프트럭 운반 신규단가는 다음 순서로 정리하면 이해하기 쉽습니다.

① 운반재료 확인

↓

② 운반수량의 기준상태 확인

↓

③ 운반거리 결정

↓

④ 덤프트럭 규격 선정

↓

⑤ 1회 적재량 산정

↓

⑥ 상차시간 산정

↓

⑦ 적재 주행시간 산정

↓

⑧ 하차시간 산정

↓

⑨ 공차 회송시간 산정

↓

⑩ 사이클타임(Cm) 산정

↓

⑪ 시간당 작업량(Q) 산정

↓

⑫ 시간당 기계경비 산정

↓

⑬ 기계경비 ÷ Q

↓

⑭ 원/㎥ 운반단가 산출

↓

⑮ 계약조건에 따른 신규단가 적용기준 검토


20. 실무에서 많이 하는 실수

덤프트럭 운반단가를 검토할 때 다음 사항은 특히 주의해야 합니다.

① 편도거리와 왕복거리를 혼동

운반거리와 사이클타임의 거리 기준을 명확하게 해야 합니다.

② 적재·공차 속도를 동일하게 적용

적용기준과 도로조건을 먼저 확인해야 합니다.

③ 덤프트럭 톤수를 그대로 ㎥로 사용

톤은 중량이고 ㎥는 체적입니다.

④ 토량환산계수를 중복 적용

수량과 단가에서 같은 체적변화를 이중 반영하지 않았는지 확인해야 합니다.

⑤ Q값의 기준상태를 확인하지 않음

자연상태인지 흐트러진 상태인지 반드시 확인해야 합니다.

⑥ 실제 현장조건과 맞지 않는 장비 적용

15톤 덤프트럭이 진입할 수 없는 장소라면 단순히 경제성이 좋다는 이유만으로 해당 장비를 적용하기 어렵습니다.


21. 핵심 계산식 정리

덤프트럭 운반비 계산에서 기억해야 할 핵심식을 정리하면 다음과 같습니다.

주행시간

T = L ÷ V × 60

사이클타임

Cm = 상차 + 적재주행 + 하차 + 공차주행 + 기타시간

시간당 작업량

Q = q × 60 ÷ Cm × E

㎥당 운반비

운반단가 = 시간당 기계경비 ÷ Q

중량을 체적으로 환산

체적 = 중량 ÷ 단위중량

결국 덤프트럭 운반비의 핵심은

운반거리 → 주행시간 → 사이클타임 → Q값 → ㎥당 운반단가

의 흐름을 이해하는 것입니다.


22. 실무 핵심 정리

덤프트럭 운반비를 검토할 때는 다음 다섯 가지를 우선 확인하면 됩니다.

첫째, 몇 톤 덤프트럭을 적용했는가?

둘째, 실제 1회 적재량은 몇 ㎥인가?

셋째, 운반거리는 몇 km이며 어떤 도로를 이용하는가?

넷째, 사이클타임과 Q값은 어떻게 산정됐는가?

다섯째, 최종 운반단가는 자연상태·흐트러진 상태 중 어느 ㎥를 기준으로 하는가?

이 다섯 가지가 명확하면 덤프트럭 운반단가의 적정성을 상당 부분 검토할 수 있습니다.


마무리

덤프트럭 운반비는 단순히 거리만 가지고 결정되는 단가가 아닙니다.

적재량 + 운반거리 + 주행속도 + 상·하차시간 + 사이클타임 + Q값 + 시간당 기계경비

가 서로 연결되어 최종적인 ㎥당 운반단가가 만들어집니다.

특히 설계변경으로 사토장이나 토취장이 변경되는 경우에는 실제 운반거리와 운반경로를 확인하고 변경된 조건에 맞춰 Q값과 운반단가를 검토하는 것이 중요합니다.

또한 자연상태 토량과 흐트러진 상태 토량을 혼용하면 토량환산계수가 중복 적용될 수 있으므로 수량과 단가의 기준상태를 반드시 확인해야 합니다.


다음 게시글 예고

다음 글에서는

「건설공사 설계변경 운반거리 변경 실정보고 작성방법|사토장 변경 사례」

를 다뤄보겠습니다.

특히

당초 사토장 사용불가 사유

대체 사토장 선정방법

설계 운반거리와 실제 운반거리 비교

운반경로도 작성방법

신규단가 산출근거

실정보고서 문구

발주처 검토의견 대응방법

설계변경 전·후 수량 및 금액 비교표

까지 실제 현장에서 바로 활용할 수 있는 형식으로 정리해 보겠습니다.

※ 본문의 수치와 계산조건은 산정원리를 설명하기 위한 예시입니다. 실제 공사비 산정 및 설계변경에서는 적용 시점의 표준품셈, 설계서, 계약조건과 현장여건을 확인하시기 바랍니다.
