9월 이후 산출서에 아직 상반기 노임을 쓰고 계신가요? 2026.9.1. 적용 건설업 시중노임단가 중 상수도·토목 주요 16개 직종의 상·하반기 비교, 오른 직종과 내린 직종, 노임단가에 포함되지 않는 것, 상황별 적용 시점, 작업조 노무비 계산 예시까지 정리했습니다.
📅 2026년 10월 기준 · 최종 수정일 2026.10.
1. 적용일과 공표 일정 · 2. 관련 기준 · 3. 현장실무 핵심정리 · 4. 상수도·토목 주요 직종 노임단가 · 5. 오른 직종, 내린 직종 · 6. 노임단가에 포함되지 않는 것 · 7. 어느 시점 단가를 쓰나 · 8. 노무비 계산 예시 · 9. 상반기 → 하반기 바뀔 때 할 일 · 10. 자주 하는 실수 · 11. 자주 묻는 질문 · 12. 체크리스트
들어가며
9월에 설계변경 신규단가를 산출하면서 상반기 노임을 그대로 썼다가 "9월 1일부터 하반기 단가 아닌가요?"라는 보완 요청을 받았어요. 금액 차이는 크지 않았지만 적용 시점이 틀리면 산출서 전체를 다시 내야 했습니다.
이 글은 2026년 하반기(2026.9.1. 적용) 건설업 시중노임단가 중 상수도·토목 현장에서 자주 쓰는 직종만 골라 정리하고, 어느 시점 단가를 써야 하는지와 노무비 계산 예시까지 담았어요.

⚠️ 노임단가는 대한건설협회가 공표하는 「건설업 임금실태조사 보고서」가 원본이에요. 내역서에 넣기 전에는 협회 원문 PDF로 한 번 더 확인하세요.
1. 적용일과 공표 일정
| 구분 | 내용 |
|---|---|
| 자료명 | 2026년 하반기 적용 건설업 임금실태조사 보고서 (대한건설협회) |
| 공표·적용일 | 2026. 9. 1. (적용기간 2026.9.1.~12.31.) |
| 공표 주기 | 매년 1월 1일, 9월 1일 |
| 기준 시간 | 1일 8시간 (잠수부 등 일부 직종은 6시간) |
| 다음 공표 | 2027. 1. 1. (예정) |
2. 관련 기준
| 자료 | 확인할 내용 | 바로가기 |
|---|---|---|
| 대한건설협회 건설임금 2026년 하반기 적용 보고서 (2026.9.1. 등록) |
보고서 원문 (hwp·hwpx·pdf 첨부) | |
| 보고서 "임금적용요령" | 8시간 기준, 기본급여액 범위, 미조사 직종 산정 방법 | 보고서 앞부분 |
3. 현장실무 핵심정리
| 항목 | 핵심 |
|---|---|
| 적용일 | 2026.9.1. 이후 작성하는 산출서는 하반기 단가 |
| 성격 | 1일 8시간 기준 기본급여액 (수당·상여·퇴직급여충당금 별도) |
| 직종 | 상수도 관 부설은 "배관공(수도)" 별도 직종 |
| 설계변경 | 신규비목은 변경 당시 단가 |
| 표시 | *는 조사현장 5개 미만, **는 미조사 직종 |
4. 상수도·토목 주요 직종 노임단가
| 번호 | 직종 | 상반기 (2026.1.1.) | 하반기 (2026.9.1.) | 증감 | 증감률 |
|---|---|---|---|---|---|
| 1001 | 작업반장 | 215,907 | 218,316 | +2,409 | +1.1% |
| 1002 | 보통인부 | 172,068 | 172,698 | +630 | +0.4% |
| 1003 | 특별인부 | 226,122 | 228,717 | +2,595 | +1.1% |
| 1007 | 형틀목공 | 275,790 | 275,379 | -411 | -0.1% |
| 1008 | 철근공 | 268,187 | 268,932 | +745 | +0.3% |
| 1012 | 용접공 | 282,536 | 286,330 | +3,794 | +1.3% |
| 1013 | 콘크리트공 | 273,540 | 276,285 | +2,745 | +1.0% |
| 1015 | 착암공* | 222,306 | 223,246 | +940 | +0.4% |
| 1019 | 포장공 | 273,308 | 274,873 | +1,565 | +0.6% |
| 1039 | 배관공 | 247,897 | 249,073 | +1,176 | +0.5% |
| 1040 | 배관공(수도) | 262,580 | 260,673 | -1,907 | -0.7% |
| 1048 | 건설기계운전사 | 283,297 | 283,323 | +26 | +0.0% |
| 1049 | 화물차운전사* | 238,936 | 240,042 | +1,106 | +0.5% |
| 5013 | 교통정리원 | 173,784 | 176,930 | +3,146 | +1.8% |
| 5014 | 철거공 | 266,743 | 261,108 | -5,635 | -2.1% |
| 5015 | 흙막이공 | 275,072 | 272,418 | -2,654 | -1.0% |
※ 단위: 원/일(8시간). 「*」 표시는 조사현장수 5개 미만 직종이에요. 내역서에 넣기 전 협회 보고서 원문으로 확인하세요.
5. 오른 직종, 내린 직종
| 구분 | 직종 (이 글 표 기준) |
|---|---|
| 오름 | 작업반장 +1.1%, 특별인부 +1.1%, 용접공 +1.3%, 콘크리트공 +1.0%, 교통정리원 +1.8% |
| 거의 그대로 | 보통인부 +0.4%, 건설기계운전사 0.0%, 철근공 +0.3% |
| 내림 | 형틀목공 −0.1%, 배관공(수도) −0.7%, 철거공 −2.1%, 흙막이공 −1.0% |
💡 노임단가는 조사 결과라서 내릴 수도 있어요. "하반기니까 무조건 올랐겠지" 하고 상반기 단가로 대충 맞추면 안 되는 이유예요.
6. 노임단가에 포함되지 않는 것
| 구분 | 처리 |
|---|---|
| 공표 노임단가 | 근로의 대가로 지급하는 1일 기본급여액 |
| 제수당·상여금·퇴직급여충당금 | 원가계산 기준에 따라 노임단가를 기초로 별도 계상 |
| 간접노무비·보험료 | 원가계산서에서 요율로 별도 계상 |
🔗 원가계산 구조는
👉 설계변경 제경비 계산방법

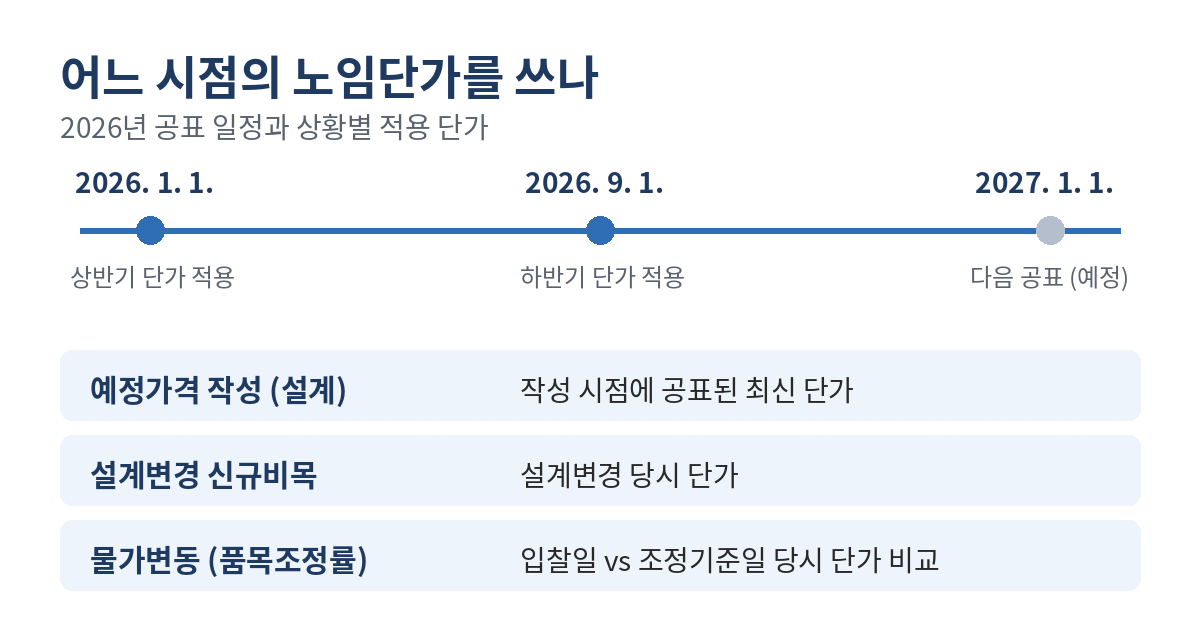

7. 어느 시점 단가를 쓰나

| 상황 | 적용 단가 | 관련 글 |
|---|---|---|
| 예정가격 작성 (설계) | 작성 시점에 공표된 최신 단가 | — |
| 설계변경 신규비목 | 설계변경 당시 단가 | 신규단가 산정방법 |
| 설계변경 기존비목 | 계약단가 기준 (변경 당시 단가 아님) | 기존단가 적용방법 |
| 물가변동 (품목조정률) | 입찰일 당시와 조정기준일 당시 단가 비교 | 물가변동 계약금액 조정 |
🔗 함께 보면 좋은 글
👉 설계변경 기존단가 적용방법
👉 설계변경 신규단가 산정방법
8. 노무비 계산 예시
맨홀·밸브실 구조물 거푸집 작업조 1일 (형틀목공 2인 + 보통인부 4인)
| 직종 | 인원 | 상반기 | 하반기 |
|---|---|---|---|
| 형틀목공 | 2 | 551,580 | 550,758 |
| 보통인부 | 4 | 688,272 | 690,792 |
| 1일 직접노무비 | 6 | 1,239,852 | 1,241,550 |
※ 품셈의 공종별 투입 인원(품)은 표준품셈으로 확인하세요. 위는 노임단가 적용을 보여주기 위한 작업조 예시예요.
9. 상반기 → 하반기 바뀔 때 할 일
| 할 일 | 이유 |
|---|---|
| 일위대가 노임 시트 일괄 교체 | 직종별 단가 누락 방지 |
| 작성 중인 신규단가 산출서 적용일 확인 | 9.1. 이후 산출분은 하반기 단가 |
| 진행 중 공사 물가변동 등락률 점검 | 노무비 비목군 지수 변화 |
| *·** 표시 직종 확인 | 미조사 직종은 보고서의 산정 방법 적용 |
10. 자주 하는 실수 TOP 5
① 9월 이후에도 상반기 단가
적용일 확인.
② 배관공과 배관공(수도) 혼동
상수도는 별도 직종.
③ 노임에 수당까지 포함된 걸로 착각
기본급여액이에요.
④ 기존비목에 새 노임 적용
계약단가 기준.
⑤ 2차 자료만 보고 입력
협회 원문으로 확인.
11. 자주 묻는 질문 (FAQ)
Q. 현장 실지급 일당과 왜 다르죠?
A. 공표 단가는 조사 평균의 1일 8시간 기본급여액이라 실제 지급액과 다를 수 있어요.
Q. **(미조사) 직종은 어떻게 하나요?
A. 보고서의 임금적용요령에 정한 산정 방법을 따라요.
Q. 전기·통신 직종도 같은 보고서인가요?
A. 이 보고서에 전기·정보통신 직종도 함께 실려 있어요. 공사 종류에 맞는 직종을 고르세요.
Q. 하반기 단가는 언제까지 쓰나요?
A. 다음 공표(2027.1.1. 예정) 전까지예요.
12. 체크리스트
☐ 상수도 관 부설에 배관공(수도)를 썼는가
☐ *·** 표시 직종을 확인했는가
☐ 기존비목·신규비목의 단가 시점을 구분했는가
☐ 일위대가 노임 시트를 일괄 교체했는가
☐ 협회 원문 PDF로 최종 확인했는가
마무리하며
노임단가는 "언제 산출했나, 어떤 직종인가" 두 가지만 맞추면 돼요. 9월 1일을 기준으로 시트를 바꾸고, 상수도는 배관공(수도)을 쓰는 것만 기억하세요. 이 글은 참고용으로 활용하시고 대한건설협회 원문을 최우선으로 해주세요. 도움이 되셨다면 공감과 댓글 부탁드립니다. 😊
🔗 관련 시리즈
👉 설계변경 신규단가 산정방법
👉 기계경비 산정방법
👉 설계변경 제경비 계산방법
👉 물가변동 계약금액 조정방법 (노무비 지수)
참고: 대한건설협회 「2026년 하반기 적용 건설업 임금실태조사 보고서」(2026.9.1. 적용)
'표준품셈.단가산출' 카테고리의 다른 글
| 소량 콘크리트 타설 단가|레미콘 소량 할증·펌프카·소운반 반영과 소규모 구조물 계산 예시 (0) | 2026.10.15 |
|---|---|
| 건설공사 토량환산계수란? L값·C값 적용방법과 운반수량 계산 총정리 (0) | 2026.10.12 |
| 건설공사 덤프트럭 운반단가 산출방법|15톤·24톤 적재량과 운반거리 계산 예시 (0) | 2026.10.03 |
| 관로공사 터파기·되메우기·잔토 수량산출 방법|토량환산계수 적용 예시 (0) | 2026.10.03 |
| 상수도 관로공사 소운반 신규단가 산출방법|현장 적치장→작업구간 1km 운반비 계산 (0) | 2026.10.01 |
